知識分享:濕式報警閥組!

2022-04-12 15:15:09    責任編輯:深圳市伊俐信科技有限公司    瀏覽:0

  一、報警閥組成

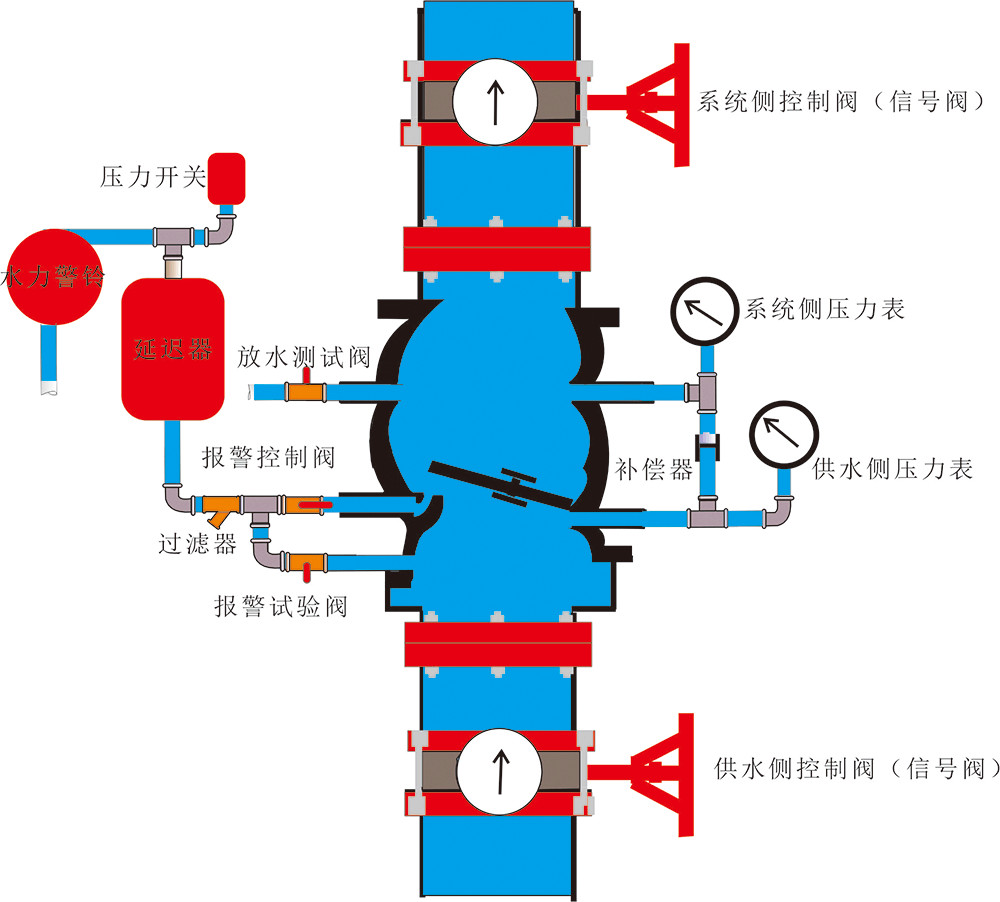

  濕式報警閥組組件:


  濕式報警閥體、系統側壓力表、供水側壓力表、補償器、放水測試閥(常閉)、報警控制閥(常開)、報警試驗閥(常閉)、過濾器、延遲器、壓力開關、水力警鈴





  補償器:為了應對日常準工作狀態中系統側的微滲、少量泄漏等情況,閥體通過補償器由下腔向上腔進行少量補水,以始終維持上下腔壓力水平。


  報警試驗閥:試驗報警閥功能及警鈴報警功能。


  延遲器:入口與報警管路相連接,出口與壓力開關連接,延遲器前應安裝過濾器,當配水管道發生滲漏時,可引起閥瓣的微小開啟,使水流入報警管路,由于水流較小,可從延遲器的節流孔排出而不會進入水力警鈴及壓力開關,避免誤報警。


  壓力開關:壓力開關是一種壓力傳感器,其作用是將系統的壓力信號轉化為電信號。


  水力警鈴:依靠水力進行驅動,水流進入水力警鈴并形成一股高速射流,沖擊水輪帶動鈴錘快速旋轉,敲擊鈴蓋發出聲響警報。


  二、檢驗安裝調試


  1. 現場檢驗


  1)報警閥除應有商標、型號、規格等標志外,尚應有水流方向的永久性標志。


  2)報警閥和控制閥的閥瓣及操作機構應動作靈活、無卡澀現象,閥體內應清潔、無異物堵塞。


  3)水力警鈴的鈴錘應轉動靈活、無阻滯現象;傳動軸密封性能好,不得有滲漏水現象。


  4)報警閥應進行滲漏試驗。試驗壓力應為額定工作壓力的2倍,保壓時間不應小于5min。閥瓣處應無滲漏。


  2. 安裝要求


  1)報警閥組的安裝應在供水管網試壓、沖洗合格后進行。


  2)安裝時應先安裝水源控制閥、報警閥,然后進行報警閥輔助管道的連接。


  3)水源控制閥、報警閥與配水干管的連接,應使水流方向一致。


  4)報警閥組安裝的位置應符合設計要求;當設計無要求時,報警閥組應安裝在便于操作的明顯位置,距室內地面高度宜為1.2m;兩側與墻的距離不應小于0.5m;正面與墻的距離不應小于1.2m;報警閥組凸出部位之間的距離不應小于0.5m。


  5)安裝報警閥組的室內地面應有排水設施。


  6)應使報警閥前后的管道中能順利充滿水;壓力波動時,水力警鈴不應發生誤報警。


  7)報警水流通路上的過濾器應安裝在延遲器前,且便于排渣操作的位置。


  8)水力警鈴與報警閥連接的管道,其管徑應為20mm,總長不宜大于20m。


  3. 調試


  濕式報警閥調試時,在末端裝置處放水,當濕式報警閥進口水壓大0.14MPa、放水流量大于1L/s時,報警閥應及時啟動;帶延遲器的水力警鈴應在5~90s內發出報警鈴聲,不帶延遲器的水力警鈴應在15s內發出報警鈴聲;壓力開關應及時動作,啟動消防泵并反饋信號。


  4. 常見故障分析


  1)報警閥組漏水


  ①排水閥門未完全關閉


  ②閥瓣密封墊老化或者損壞


  ③系統側管道接口滲漏


  ④報警管路測試控制閥滲漏


  ⑤閥瓣組件與閥座之間因變形或者污垢、雜物阻擋出現不密封狀態


  2)報警閥啟動后報警管路不排水


  ①報警管路控制閥關閉


  ②報警管路過濾器被堵塞


  3)報警閥報警管路誤報警


  ①未按照圖紙安裝或者未按照調試要求進行調試


  ②報警閥組滲漏通過報警管路流出


  ③延遲器下部孔板溢出水孔堵塞,發生報警或者縮短延遲時間


  4)水力警鈴工作不正常


  ①產品質量問題或安裝調試不符合要求


  ②報警閥至水力警鈴的管路或者鈴錘機構被卡死


  5)開啟測試閥消防水泵不能正常啟動


  ①流量開關或者壓力開關設定值不正確


  ②控制柜控制回路或電氣元件損壞


  ③水泵控制柜未設定在“自動”狀態
